Technicien certifié inspectant une grande citerne de propane blanche lors de son installation sur un site industriel français, camion de livraison spécialisé visible en arrière-plan
Publié le 29 juin 2026
Les installations industrielles équipées de chaudières fioul font face à une double contrainte : l’interdiction progressive du fioul domestique neuf depuis l’arrêté du 4 août 2021, et la hausse structurelle des coûts d’exploitation. Face à cette obsolescence programmée, la conversion vers le gaz propane s’impose comme l’alternative privilégiée pour les sites non raccordés au réseau de gaz naturel.

La question cruciale pour les responsables de maintenance et directeurs de site reste pourtant la même : comment orchestrer cette bascule sans paralyser la production ? Les retours d’expérience du secteur montrent que la clé réside dans une planification rigoureuse intégrant dès le départ une solution de continuité énergétique. Les sites industriels qui ont réussi leur transition ont tous anticipé trois paramètres critiques : le dimensionnement précis de la citerne, la coordination multi-prestataires (dépose fioul, génie civil, installation gaz), et la mise en place d’un chauffage mobile provisoire pendant les phases sensibles.

Ce guide détaille la méthode complète de conversion en jalons opérationnels, avec les délais réels observés sur le terrain, les pièges fréquents identifiés par les installateurs certifiés PG (Professionnel Gaz), et les solutions éprouvées pour garantir zéro interruption de votre activité industrielle.

Points de vigilance réglementaires et techniques :

Ce guide présente les grandes étapes de conversion fioul-propane, il ne remplace pas un diagnostic technique personnalisé. Les délais et coûts mentionnés sont indicatifs et varient selon votre installation existante. Toute installation gaz propane doit être réalisée par un professionnel certifié PG (Professionnel Gaz). La conformité aux normes ICPE et ATEX doit être vérifiée par un organisme de contrôle accrédité. Risques identifiés : installation non conforme (refus de mise en service par organisme de contrôle), stockage propane non sécurisé (risque réglementaire et d’assurance), conversion sans étude technique (risque de sous-dimensionnement ou arrêt imprévu). Organisme à consulter : Installateur certifié PG (Professionnel Gaz) et bureau de contrôle technique accrédité (APAVE, Bureau Veritas, SOCOTEC).

Votre feuille de route conversion en 4 priorités

  • Lancer audit technique avec installateur certifié PG (semaines 1-2)
  • Coordonner 3 prestataires minimum (dépose fioul, génie civil, installation propane)
  • Prévoir solution chauffage provisoire si production 24/7
  • Valider conformité par bureau contrôle accrédité avant mise en service

L’anticipation constitue le facteur déterminant de réussite pour toute conversion énergétique industrielle. Les sites qui ont échoué dans leur transition partagent une constante : la sous-estimation des délais réels et l’absence de solution provisoire pendant les phases critiques. À l’inverse, les conversions réussies révèlent une approche méthodique en phases séquentielles, avec validation systématique de chaque jalon avant passage au suivant.

La réglementation 2026 renforce cette exigence de planification. L’interdiction progressive du fioul domestique, combinée aux obligations de reporting carbone pour les sites industriels, transforme la conversion énergétique d’une option stratégique en nécessité opérationnelle. Les directeurs de site qui lancent leur projet dès maintenant bénéficient de délais confortables pour négocier les meilleures conditions tarifaires et sécuriser les créneaux d’intervention des prestataires certifiés, particulièrement sollicités entre septembre et février.

Fioul industriel en fin de parcours : ce qui change en 2026

Depuis l’arrêté du 4 août 2021, l’installation de nouvelles chaudières fioul est interdite en France. Cette réglementation marque la fin d’une époque pour les sites industriels qui ont longtemps privilégié cette énergie pour sa disponibilité et sa densité énergétique. Les équipements existants peuvent continuer à fonctionner, mais toute panne majeure impose désormais un basculement vers une autre source d’énergie.

Pour les zones industrielles non raccordées au réseau de gaz de ville, le propane s’impose comme l’alternative évidente. Comprendre différences entre propane et gaz naturel permet de saisir pourquoi cette solution s’est généralisée : le propane offre une totale autonomie via stockage en citerne, une disponibilité nationale immédiate, et des performances énergétiques supérieures au fioul sur plusieurs critères décisionnels.

Les chiffres consolidés par le portail notre-environnement.gouv.fr établissent un écart environnemental significatif : le fioul émet 324 gCO2e par kWh contre 227 gCO2e pour le gaz propane, soit une réduction de près de 30 % des émissions de CO2. Cette différence se traduit directement dans les bilans carbone des sites industriels soumis au reporting réglementaire ou engagés dans des démarches RSE.

Fioul vs propane : le match sur 6 critères décisionnels
Critère Fioul domestique Propane professionnel
Rendement énergétique 85-90 % (PCI) 90-95 % (PCI)
Émissions CO2 324 gCO2e/kWh 227 gCO2e/kWh
Disponibilité géographique Nationale (réseau pétrolier) Nationale (livraison citerne)
Contraintes stockage Cuve enterrée, double paroi, risque pollution sols Citerne aérienne/enterrée, ICPE au-delà de 6 tonnes
Maintenance annuelle Ramonage fréquent, nettoyage brûleur, vidange cuve Entretien brûleur, contrôle citerne tous les 3-5 ans
Statut réglementaire 2026 Interdit depuis arrêté 4 août 2021 Autorisé avec certification PG

Au-delà des performances énergétiques, la dimension réglementaire influence directement les projets de conversion. Comme l’impose l’arrêté du 23 août 2005 sur les prescriptions ICPE rubrique 4718, toute installation stockant 6 tonnes ou plus de gaz propane est soumise à déclaration préfectorale. Cette formalité administrative, souvent perçue comme une contrainte, garantit en réalité un niveau de sécurité élevé avec des distances minimales imposées (10 mètres des appareils de distribution, 10 mètres des stockages de matières inflammables).

Orchestrer la bascule fioul-propane en trois phases opérationnelles

La conversion d’une installation industrielle fioul vers propane s’articule autour de trois grandes phases séquentielles, chacune impliquant des prestataires spécialisés et des validations réglementaires précises. Les professionnels du secteur s’accordent sur le fait qu’une planification rigoureuse dès la phase diagnostic réduit de moitié les risques de dérapage calendaire.

Responsable maintenance et installateur certifié coordonnant les étapes du projet de conversion sur un site industriel, plans techniques déroulés

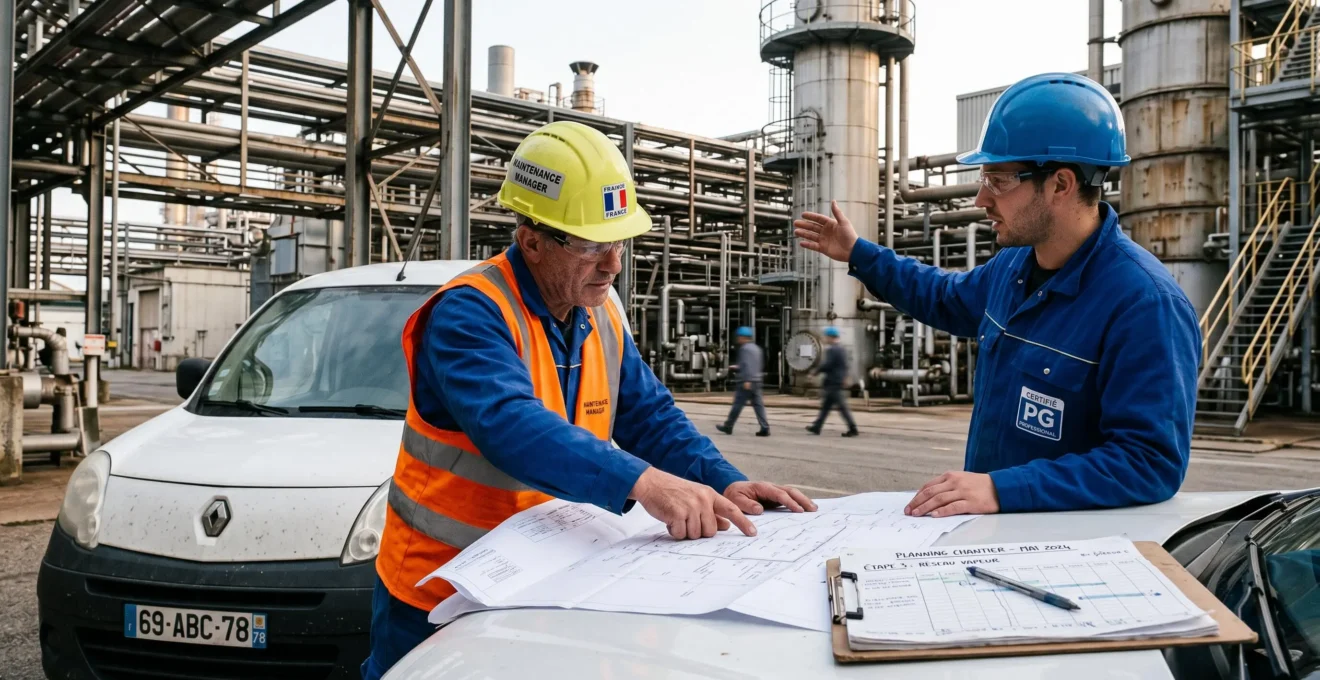

La coordination entre maintenance et prestataires garantit le respect du calendrier

Phase de diagnostic et de conception (semaines 1 à 4)

Le projet démarre par un audit technique complet réalisé par un installateur certifié PG (Professionnel Gaz). Cette visite initiale permet d’évaluer quatre paramètres critiques : la puissance thermique nécessaire (en kW), la compatibilité du brûleur existant avec le propane, l’implantation optimale de la citerne selon les contraintes ATEX et ICPE, et le dimensionnement des travaux de génie civil (dalle béton, tranchées de raccordement).

Parallèlement à l’audit, la sélection du fournisseur de propane intervient dès cette phase. Les critères décisionnels dépassent le simple prix au kWh : la fréquence de livraison garantie, la réactivité du service technique, et la couverture géographique pour interventions d’urgence pèsent lourd dans la balance. Certains contrats incluent des clauses de disponibilité minimale garantissant un réapprovisionnement sous 48 heures en cas de consommation imprévue.

La phase administrative clôture cette première étape. Si le stockage dépasse les seuils réglementaires (6 tonnes pour usage domestique collectif, 50 tonnes pour usage industriel selon la rubrique ICPE 4718), le dépôt du dossier de déclaration préfectorale s’impose. Les délais d’instruction varient entre 2 et 6 mois selon les préfectures, d’où l’importance d’engager cette démarche en amont des travaux physiques.

Phase d’installation et de raccordement (semaines 5 à 10)

Les travaux démarrent par la préparation du site : dépose de l’ancienne cuve fioul (avec pompage des résidus et nettoyage dégazage), terrassement pour citerne enterrée ou coulage dalle béton pour citerne aérienne, et mise en place des distances de sécurité réglementaires. Cette phase mobilise généralement un prestataire de génie civil distinct de l’installateur gaz.

La livraison et pose de la citerne propane constituent le jalon central de cette phase. Il est généralement recommandé de prévoir un délai de 4 à 8 semaines entre la commande et la livraison effective, avec des pics pouvant atteindre 12 semaines entre septembre et février (période de forte demande pour le chauffage). Les solutions de propane pour les activités industrielles intègrent des contrats d’approvisionnement sécurisés avec livraisons planifiées selon le calendrier de production du site, garantissant une continuité opérationnelle même pendant les phases de pointe.

Le raccordement hydraulique et la conversion du brûleur interviennent une fois la citerne en place. Selon l’ancienneté et le modèle du brûleur fioul existant, deux scénarios se présentent : soit une conversion via kit d’adaptation (remplacement gicleurs, tête de combustion, régulation), soit un remplacement complet si le brûleur a plus de 15 ans. La mise en service provisoire permet de tester l’installation sous charge réduite avant le basculement définitif.

Phase de contrôle et de montée en puissance (semaines 11 à 12)

Avant toute utilisation à pleine charge, l’installation doit passer les contrôles réglementaires réalisés par un organisme accrédité (APAVE, Bureau Veritas, SOCOTEC). Ces vérifications portent sur plusieurs points critiques :

  • L’étanchéité du réseau gaz
  • Le bon fonctionnement des dispositifs de sécurité (détecteurs, électrovannes)
  • Le respect des zones ATEX
  • La conformité des distances de sécurité autour de la citerne

La montée en puissance progressive sur 5 à 7 jours permet d’affiner les réglages de combustion et d’optimiser le rendement énergétique. Les opérateurs de production reçoivent pendant cette période une formation aux spécificités du propane : surveillance des jauges de niveau, procédure d’urgence en cas de fuite, consignes de sécurité lors des livraisons. Cette phase de transfert de compétences conditionne l’autonomie future du site.

Le basculement définitif intervient après validation de tous les tests de performance et signature du procès-verbal de mise en service par le bureau de contrôle. À ce stade, l’ancienne installation fioul peut être définitivement déconnectée, et la cuve neutralisée ou évacuée selon la réglementation en vigueur sur les déchets dangereux.

Votre checklist jalons par phase
  • Phase diagnostic (sem. 1-4) : Audit technique installateur certifié PG, dimensionnement citerne et brûleur, sélection fournisseur propane, validation dossier ICPE si stockage ≥6 tonnes
  • Phase installation (sem. 5-10) : Dépose cuve fioul, travaux génie civil (dalle/tranchées), livraison et pose citerne propane, conversion/remplacement brûleur, raccordement hydraulique, mise en service provisoire
  • Phase contrôle (sem. 11-12) : Contrôle réglementaire par organisme accrédité (étanchéité, sécurité, ATEX), tests performance combustion, formation personnel exploitation, montée en puissance progressive, basculement définitif après PV mise en service

L’expérience terrain démontre que les conversions les plus fluides reposent sur une coordination optimale entre les trois prestataires (dépose fioul, génie civil, installation gaz). Cette orchestration nécessite un chef de projet dédié, idéalement le responsable maintenance du site, qui centralise les informations et anticipe les points de friction. Les erreurs de planification les plus coûteuses surviennent lors des interfaces entre phases : citerne livrée avant que la dalle béton soit sèche, brûleur commandé sans validation finale de la puissance thermique, contrôle réglementaire programmé alors que les dispositifs de sécurité ne sont pas encore installés.

Maintenir la production active pendant toute la transition

La continuité opérationnelle représente le pain point majeur pour les sites industriels fonctionnant en flux tendu ou soumis à des contraintes saisonnières fortes. L’erreur la plus couramment constatée lors des conversions est la sous-estimation du temps d’indisponibilité réel entre la déconnexion du système fioul et la mise en service effective du propane.

Prenons le cas concret d’une PME agroalimentaire de 45 salariés en Auvergne-Rhône-Alpes, confrontée au remplacement obligatoire d’une chaudière fioul de 15 ans en pleine saison de production (septembre-novembre). Face à l’impossibilité d’arrêter complètement l’activité, l’entreprise a dû composer avec un délai de livraison citerne initialement sous-estimé (8 semaines au lieu des 4 annoncées), tout en coordonnant trois prestataires distincts (dépose fioul, génie civil, installation gaz). La solution retenue : installation d’un chauffage mobile provisoire au propane pendant la transition, permettant de maintenir 80 % de la production. La conversion complète s’est finalisée en 12 semaines avec un basculement progressif, démontrant que l’anticipation des délais et la mise en place d’une solution de secours sont déterminantes pour garantir la continuité opérationnelle.

Unité de chauffage mobile au propane installée temporairement dans un atelier de production en activité, opérateur surveillant les paramètres
Le chauffage mobile provisoire maintient la production pendant l’installation de la citerne

Choisir votre stratégie continuité selon votre profil production
  • Si votre production est continue 24/7 :
    Solution chauffage mobile provisoire au propane OBLIGATOIRE (délai livraison 2-3 semaines). Cette installation temporaire prend le relais pendant la phase critique de raccordement et permet de maintenir 70 à 80 % de la capacité thermique nominale.
  • Si votre activité présente une saisonnalité marquée :
    Planifier les travaux hors saison haute avec un délai confort de 16 à 20 semaines. Cette approche évite la surcharge tarifaire des périodes tendues et offre une flexibilité pour absorber les imprévus (intempéries, retard livraison citerne).
  • Si votre production fonctionne par cycles ou batch :
    Caler les phases de travaux lourds (pose citerne, raccordement) entre les cycles de production. Coordination fine du planning avec les trois prestataires (fioul, génie civil, gaz) pour optimiser les fenêtres d’intervention.

Piège fréquent : délais citerne sous-estimés en haute saison. Entre septembre et février (pic demande chauffage), les délais de livraison et installation de citernes propane industrielles peuvent atteindre 8 à 12 semaines au lieu des 4 semaines annoncées. Anticipez ce risque en lançant commande citerne dès validation audit technique, même si travaux génie civil non terminés.

Au-delà de la solution mobile, d’autres leviers opérationnels renforcent la continuité. La planification des interventions sur les plages horaires creuses (nuit, week-end) minimise l’impact sur les lignes de production. Certains sites négocient également avec leur fournisseur une double alimentation temporaire : maintien de l’installation fioul en parallèle du nouveau système propane pendant 2-3 semaines, le temps de valider la stabilité thermique du propane sous charge réelle. Cette redondance coûte en coordination, mais élimine tout risque d’arrêt brutal.

Investir dans un équipement de qualité dès la phase initiale évite les défaillances précoces. Plutôt que de céder à la tentation du low-cost sur le brûleur ou la citerne, les raisons d’investir dans un équipement de qualité pour une conversion énergétique incluent la fiabilité long terme, la réduction des coûts de maintenance corrective, et la conformité pérenne aux évolutions réglementaires (normes ATEX, contrôles périodiques renforcés).

Décrypter l’équation financière : investissement, aides et rentabilité

Le budget global d’une conversion fioul-propane se décompose en quatre postes principaux dont les proportions varient selon la configuration du site. La citerne propane (achat ou location longue durée) représente entre 30 et 40 % de l’enveloppe, suivie par l’installation et le raccordement (25-35 %), les travaux de génie civil (15-25 %), et la mise en service avec contrôles réglementaires (10-15 %). Les installations moyennes de 200 à 500 kW thermiques se situent généralement dans une fourchette d’investissement nécessitant une analyse de rentabilité sur 3 à 5 ans.

Bureau de responsable énergie avec documents budgétaires de conversion, dossier CEE et tableaux de calcul ROI étalés sur table de travail
L’analyse des coûts et aides CEE permet d’évaluer la rentabilité du projet


Les aides financières disponibles améliorent sensiblement l’équation économique. La lettre d’information CEE de juillet 2025 publiée par la DGEC confirme que le dispositif des Certificats d’Économies d’Énergie couvre les opérations de changement de combustible dans les installations industrielles, avec une bonification x2 sur certaines fiches IND-UT et une prolongation jusqu’au 31 décembre 2026 pour les opérations engagées en 4e période relevant du système des quotas CO2. Les dossiers CEE représentent 90,7 % des certificats obtenus via opérations standardisées, facilitant l’instruction pour les conversions énergétiques classiques.

Le calcul de rentabilité intègre trois leviers d’économies cumulables. Le premier réside dans l’écart de coût d’exploitation entre fioul et propane, variable selon les cours mais généralement favorable au propane sur les contrats professionnels avec engagement pluriannuel. Le deuxième levier provient de la réduction des coûts de maintenance : suppression du ramonage fréquent, élimination du nettoyage de cuve fioul, espacement des interventions préventives. Le troisième tient à l’amélioration du rendement énergétique (90-95 % pour le propane contre 85-90 % pour le fioul ancien), générant des économies de l’ordre de 5 à 10 % sur la facture énergétique à usage constant.

Certains sites industriels ont constaté un retour sur investissement accéléré en valorisant la conversion dans le cadre de leur stratégie RSE. Les bilans carbone réglementaires (BEGES pour les entreprises de plus de 500 salariés) intègrent directement la baisse de 30 % des émissions CO2, renforçant l’attractivité auprès de donneurs d’ordres sensibles aux enjeux climatiques. Comme pour étape du développement d’un produit industriel, la conversion énergétique suit une méthodologie structurée garantissant maîtrise budgétaire et délais : phase d’étude (audit + dimensionnement), phase d’approvisionnement (commande équipements + dossiers administratifs), phase de réalisation (travaux + raccordements), phase de validation (contrôles + montée en puissance).

Questions récurrentes sur la conversion fioul-propane

Vos interrogations sur la bascule fioul-propane
Quel est le délai moyen pour convertir une installation fioul en propane ?

Entre 10 et 12 semaines de la première visite technique à la mise en service définitive, hors délais administratifs ICPE si applicable. Ce délai inclut l’audit (1-2 semaines), la livraison citerne (4 à 8 semaines selon saison), les travaux génie civil et la conversion brûleur (3-4 semaines), puis les contrôles réglementaires et la montée en puissance (1-2 semaines).

Mon brûleur fioul actuel est-il compatible avec le propane ?

Cela dépend du modèle et de son ancienneté. Certains brûleurs bicombustibles acceptent une conversion moyennant kit d’adaptation (gicleurs, tête combustion, régulation). Les brûleurs fioul anciens de plus de 15 ans nécessitent généralement un remplacement complet pour des raisons de rendement et de conformité aux normes actuelles. Seul un audit technique par installateur certifié PG peut trancher selon votre configuration.

Où installer la citerne de propane sur mon site industriel ?

L’implantation dépend des contraintes ICPE et ATEX : distances de sécurité minimales par rapport aux bâtiments (variable selon capacité citerne), voies publiques, zones de stockage de matières inflammables. Une citerne aérienne nécessite un espace dégagé avec accès camion pour livraison (rayon de braquage, pente maximale). Une citerne enterrée limite l’emprise visuelle mais augmente les coûts de génie civil et impose des contrôles de corrosion renforcés.

Quelles démarches administratives pour une installation propane ICPE ?

Si le stockage dépasse les seuils réglementaires (6 tonnes pour usage domestique collectif, 50 tonnes pour usage industriel selon rubrique 4718), une déclaration ou autorisation préfectorale ICPE est nécessaire. Le dossier comprend un plan d’implantation, une notice de sécurité, et le dimensionnement des distances réglementaires. Votre installateur certifié PG et le bureau de contrôle vous guident dans cette procédure, avec un délai d’instruction entre 2 et 6 mois selon le régime applicable.

Quelle maintenance prévoir après la conversion au propane ?

Entretien annuel obligatoire du brûleur et de la chaudière (identique au fioul), contrôle périodique de la citerne par organisme agréé (tous les 3 à 5 ans selon capacité et type aérien/enterré), vérification étanchéité et dispositifs sécurité. La maintenance propane est généralement moins contraignante que le fioul : pas de nettoyage cuve régulier, pas de risque de cristallisation ou d’encrassement, réduction du ramonage grâce à une combustion plus propre.

Votre plan d’action immédiat en 5 étapes
  • Contacter 3 installateurs certifiés PG pour audit technique comparatif (délai : 1-2 semaines)
  • Demander devis détaillé incluant citerne, brûleur, génie civil et mise en service avec planning précis
  • Vérifier éligibilité CEE et constituer dossier AVANT signature devis (condition suspensive)
  • Commander citerne dès validation audit, même si travaux génie civil non terminés (anticiper délai 4-12 semaines)
  • Prévoir solution chauffage mobile provisoire si production 24/7 ou calendrier contraint

La transition du fioul vers le propane s’apparente moins à un saut dans l’inconnu qu’à une migration maîtrisée vers une solution énergétique moderne, autonome et réglementairement sécurisée. Les sites qui ont franchi le pas avant vous partagent tous le même constat : la phase de planification initiale (semaines 1 à 4) conditionne 80 % de la réussite du projet. Plutôt que de précipiter le choix sous contrainte d’une panne imminente, prenez le temps de comparer les offres, d’auditer sérieusement les besoins thermiques réels, et d’intégrer dès le départ la solution de continuité adaptée à votre profil de production.

Rédigé par Marc Bellanger, rédacteur web spécialisé en transition énergétique et solutions industrielles, s'attachant à décrypter les enjeux techniques, réglementaires et économiques pour accompagner les décideurs dans leurs projets de conversion énergétique
